政府信息公开

蓬文路口电杆迁改高压电缆入地完工

来源:县住房和城乡建设局 发布时间:2025-05-22 11:29 浏览次数: 字体: [ ] 打印

县委、县政府及主管部门多次深入施工现场进行调研和指导,确保惠民工程能够经受时间的考验。他们严格考核项目的质量和进度,同时确保迁改工作日新月异,务必在4月30日前完成电缆下地这一硬性指标。住保中心、经科局、电力公司全力配合,建立了常态化的巡查机制,密切关注施工细节,并现场协调解决问题。承建单位黄金集团及电力公司实行24小时轮班制,以实际行动将工期压力转化为冲刺的动力。

从工农桥至云台山停车场,型号300的电缆穿线150米;从公交站至云台山,型号300的电缆穿线同样为150米;环网柜至公交站,型号300的电缆穿线150米;环网柜至上河街口,型号300的电缆穿线256米。

至2025年4月27日,调试工作、通电恢复以及电杆迁改工作均已完成。4月28日上午,被拆除电杆的路面恢复工作也顺利完成,蓬文路口的高压电缆入地工作提前完成。

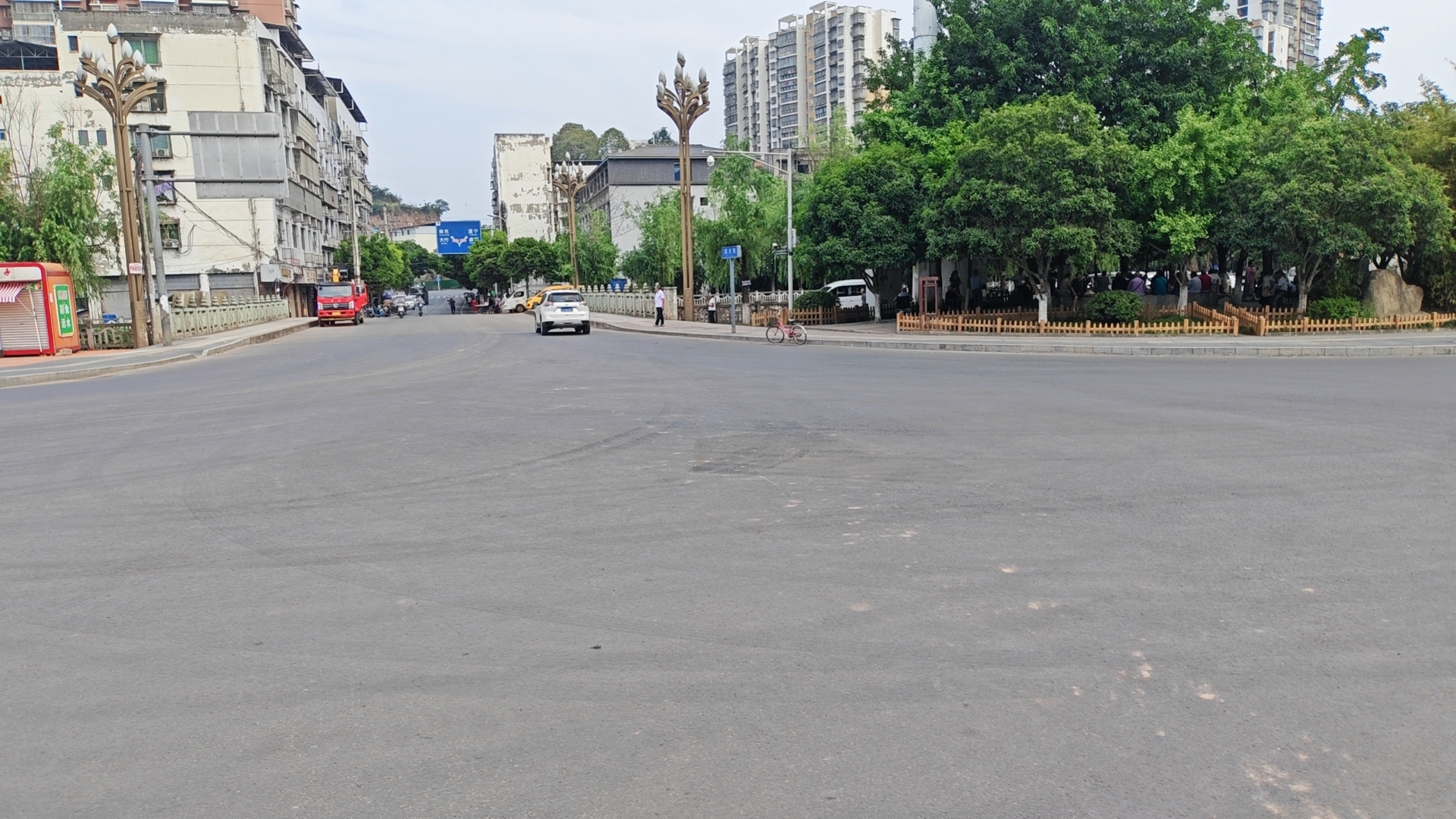

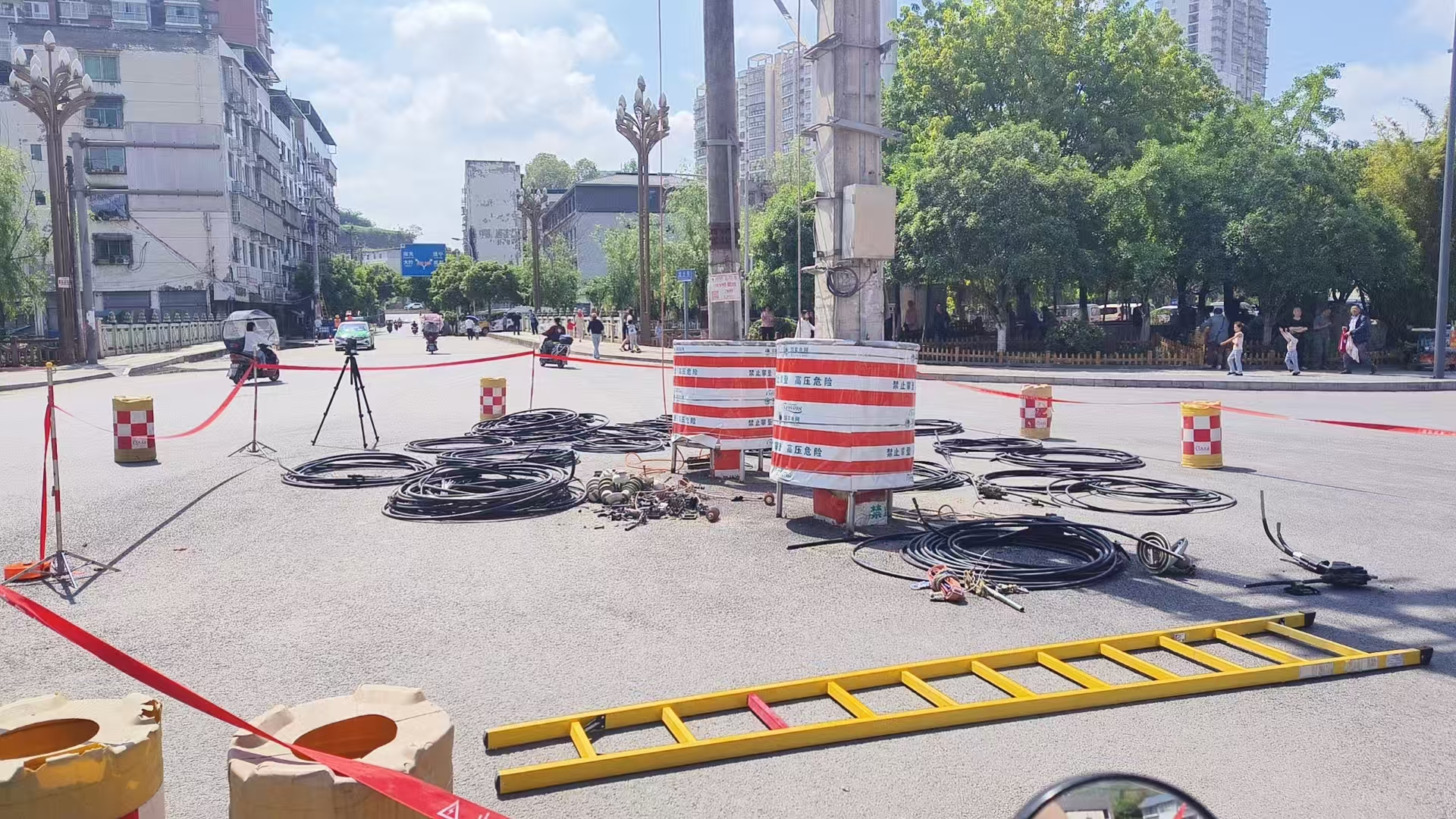

电杆迁改实施中

电杆迁改完成后

扫一扫在手机打开当前页
